为有效缓解5G用户对终端耗电快的担忧,中国联通集团将“5G网络全网部署BWP”作为2022年重点任务之一。山西联通联合中兴通讯,历时45天完成了BWP功能全面测试,并在全国范围内率先实现省内5G业务区整网部署。

作为3GPP R15阶段UE节能的关键技术,此次山西联通全网BWP规模部署验证,对于5G终端节电,基站资源合理分配,提升5G用户感知具有十分重要的意义。

精心准备,倾力支持

任务即命令,2021年底,中兴通讯太原办事处接到山西联通关于规模部署BWP的集团任务后,迅速响应,第一时间组建各专业精干力量组成的专家团队,随即开赴山西朔州现场。

在筹备开通部署方案以及计划期间,双方紧密协助,无缝沟通,及时同步BWP部署环境、实施步骤等详细进展信息。

部署交付阶段,中兴通讯专家团队不分昼夜,冒着严寒从版本对齐、方案制定及具体参数策略等方面做了全面准备。将网管和基站版本升级至最新,逐一部署和验证各套方案。针对开通BWP后,小流量用户分布在20M带宽,频域上用户集中度增高的情况,基站侧实施了针对性优化策略。

山西联通联合中兴通讯完成首网BWP全网规模部署验证 - 山西

精准规划,稳步推进

朔州平鲁区小范围验证后,分三批次对朔州全网进行相关功能部署,从功能开通对现网指标的影响,主流终端芯片节电效果,以及终端对BWP功能适配情况三个维度进行详细测试和验证。

朔州联通全网部署,并充分验证后,将BWP部署范围再次推广至山西联通中兴业务区其余地市联通无线5G网络,最终部署规模超2500基站。

全网部署后,网管统计整网小B平均用户占比约18%,实测节电效果约20%,5G流量轻微上涨,单用户速率下降约15%,其他关键指标轻微波动,部署后各类指标变化情况完全符合预期。

精细测试,全面验证

为将BWP开通对现网指标的负面影响降到最低,对BWP开通,大小B切换等相关关键参数进行反复验证,最终在用户感知和网络指标方面取得最佳平衡,达到综合最优的效果。

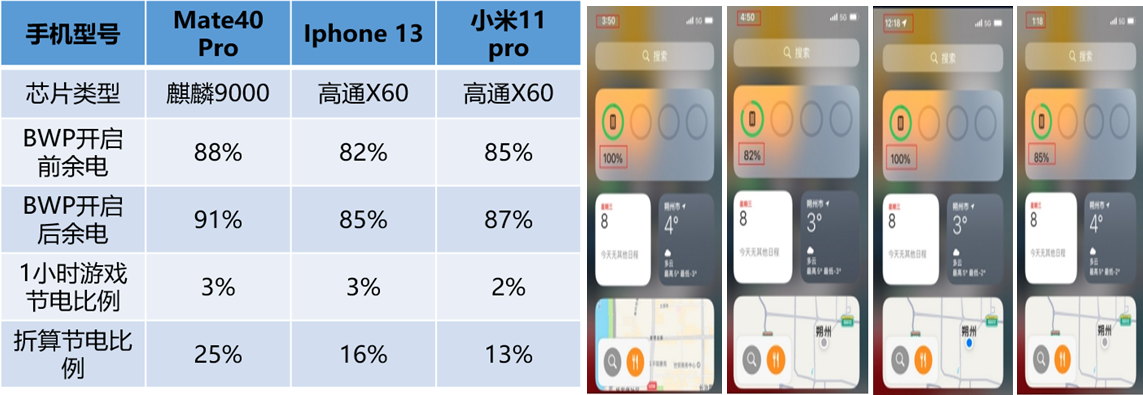

通过连续一小时王者荣耀游戏方式,对三类主流芯片的数十种终端节电效果进行了验证。三类主流芯片终端开启BWP后,1小时耗电量降低2%-3%,折算节电比例13%-25%,典型节电效果如下:

山西联通联合中兴通讯完成首网BWP全网规模部署验证 - 山西

考虑市场上终端对BWP支持度不一,测试中对终端兼容性也进行了验证和识别,共计识别出2020年12月前上市的6种对BWP支持度不太完善的终端,并将相关终端列入黑名单,不对相应终端启用BWP功能。

中兴通讯凭借先进技术优势和贴心服务理念,与山西联通精诚合作,用最短时间完成山西联通BWP全网规模部署。全程精心策划,充分验证,稳步推进,将BWP功能开通可能带来的负面影响降至近乎为零,圆满完成联通集团BWP功能验证及全面部署任务,改善了山西联通5G用户体验,为双方后续更深更广合作奠定了坚实基础。
